Construcción de torres de proyecto de la empresa Casablanca Transmisora de Energía

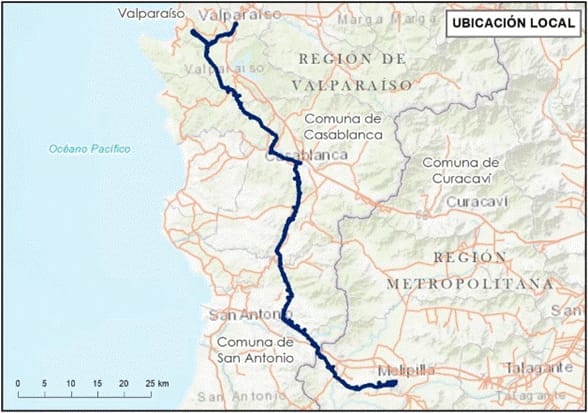

El mega proyecto “Nueva Línea 2×220 Nueva Alto Melipilla-Nueva Casablanca- La Pólvora-Agua Santa”, considera la instalación de 110,8 kilómetros de línea de transmisión eléctrica de doble circuito, a un nivel de tensión de 220 kV- y la construcción de 285 torres y 216 caminos, en distintos puntos de las regiones Metropolitana y Valparaíso, cruzando la cordillera de la Costa.
El proyecto fue aprobado favorablemente en febrero de 2023 por los organismos ambientales, sin embargo, como consecuencia de fiscalizaciones en junio de este año, la SuperIntendencia del Medio Ambiente determinó la suspensión del proyecto, medida dada a conocer en agosto, que se relacionaban con asegurar el rescate de especies de flora (geófitas), en estado de conservación, que podrían encontrarse en el lugar de forma previa a la fase de construcción del proyecto, como la Chloraea disoides, en “peligro crítico”; Gilliesia graminea, “vulnerable”; Leucocoryne foetida, “vulnerable”. De 100 torres en cuestión, 94 no cuentan con su respectiva “ficha de liberación de geófitas”.
Cabe consignar que organizaciones ciudadanas y la Municipalidad de Casablanca, denunciaron en su momento una serie de impactos atribuibles al proyecto, entre ellos: pérdida de ejemplares de flora en categoría de amenaza (Adesmia balsámica y Citronella mucronata); pérdida de ejemplares de flora objeto de protección en Sitio Prioritario de Conservación de Laguna Verde; obstrucción de visibilidad y atributos de una zona con valor paisajístico en la localidad de Placilla. Sólo para los impactos significativos se deben, por obligatoriedad, establecer medidas de mitigación, compensación o reparación; por lo que los impactos en el valor paisajístico de la Zona de Interés Turístico (ZOIT) de Casablanca, además de los impactos en el Estero Casablanca no fueron clasificados como significativos, y, por ende, no se proponen medidas para su mitigación o compensación, afectando seriamente el patrimonio de nuestra comuna”, señalaron.
Nuevas medidas al proyecto
Este 15 de diciembre de este 2023, la SuperIntendencia del Medio Ambiente (SMA), dictaminó nuevas medidas: Ordenó a la empresa detener transitoriamente la instalación de las torres MC88, CP67, MC93, MC130, CP36, CP37, CP38, CP39, CP44 y PAS10, incluyendo gestiones de preparación de terreno, trazado de caminos y de rescate de individuos de geófitas, sin plan de rescate y relocalización previamente aprobado por el Servicio Agrícola y Ganadero (SAG).
Como medio de verificación la empresa deberá presentar un informe que -considerando registros fotográficos- muestre el área de emplazamiento de cada torre y sus caminos proyectados, con indicación de fecha, hora y coordenadas UTM datum WGS 84 huso 19, a fin de verificar su no intervención; en el caso que se constatare la existencia de geófitas en estado de conservación con la actualización de la información realizada, el informe deberá dar cuenta del eventual rescate, el que sólo podrá ser realizado bajo la metodología indicada en un plan de rescate y relocalización aprobado por el SAG, lo cual debe se debe incorporar en el informe a reportar.
Junto con lo anterior, la Superintendencia efectuó un requerimiento de información a la empresa, con el objeto de que proceda a enviar un informe de actualización de información de geófitas para las torres indicadas y que debe ser realizado en observancia a lo dispuesto en el considerando 12.1 de la RCA. El titular cuenta con un plazo de 5 días corridos contados desde la notificación de la resolución respectiva, para presentar este Informe.
Junto con lo anterior, la empresa deberá enviar un Plan de Rescate y Relocalización actualizado y presentado ante el SAG que considere la actualización de la información respecto de las torres MC100B, MC101B, CP37, CP38, CP67, MC88, MC93, MC130, PAS10, PAS16, PAS26B, CP36, CP39 y CP44, que fueron objeto de suspensión conforme la Resolución Exenta N°1878, de fecha 08 de noviembre de 2023. El plazo de ejecución para este Plan es de 10 días corridos contados desde la notificación de la resolución respectiva.
Al respecto, la Superintendente del Medio Ambiente (s), Claudia Pastore relevó a través de comunicaciones del organismo, que: “estas nuevas medidas fueron ordenadas debido a que, pese a la suspensión anterior de las obras para instalar las torres y a la formulación de cargos que se inició en septiembre de este año contra este titular, aún se mantendría una situación de riesgo al medioambiente con la instalación de estas 10 torres identificadas, las que afectarían a la especie geófitas en estado de conservación, muchas de ellas endémicas de Chile, por lo que es fundamental su protección y que el titular del proyecto cumpla con las obligaciones contenidas en su permiso ambiental”.
Cabe recordar que, el proyecto “Nueva Línea 2×220 Nueva Alto Melipilla- Nueva Casablanca- La Pólvora- Agua Santa” establece la obligación de realizar una liberación de las áreas de afectación directa, con el objetivo de asegurar el rescate de especies de flora (geófitas), en estado de conservación, que podrían encontrarse en el lugar de forma previa a la fase de construcción del proyecto, como Chloraea disoides, en Peligro Crítico; Gilliesia graminea, Vulnerable; Leucocoryne foetida, Vulnerable; entre otras. Esto, debía materializarse mediante la actualización del catastro en “época favorable”, a fin de ayudar a su identificación, ya que, por su morfología, estas especies permanecen bajo tierra en estado latente durante periodos climáticos no favorables.
Para más detalles de la nuevas Medidas Urgentes y Transitorias (MUT), ingresar al Sistema de Información de Fiscalización Ambiental (SNIFA), a través del siguiente link: https://snifa.sma.gob.cl/MedidaProvisional/Ficha/440
